С чего начать ремонт: последовательность, которая экономит деньги

Ремонт дорожает не от дорогих материалов, а от переделок. Переделки берутся из нарушенного порядка: сначала положили плитку, потом решили двигать розетку. Ниже — последовательность, в которой каждый шаг опирается на предыдущий, с честными сроками и отметками, где чаще всего теряют деньги.

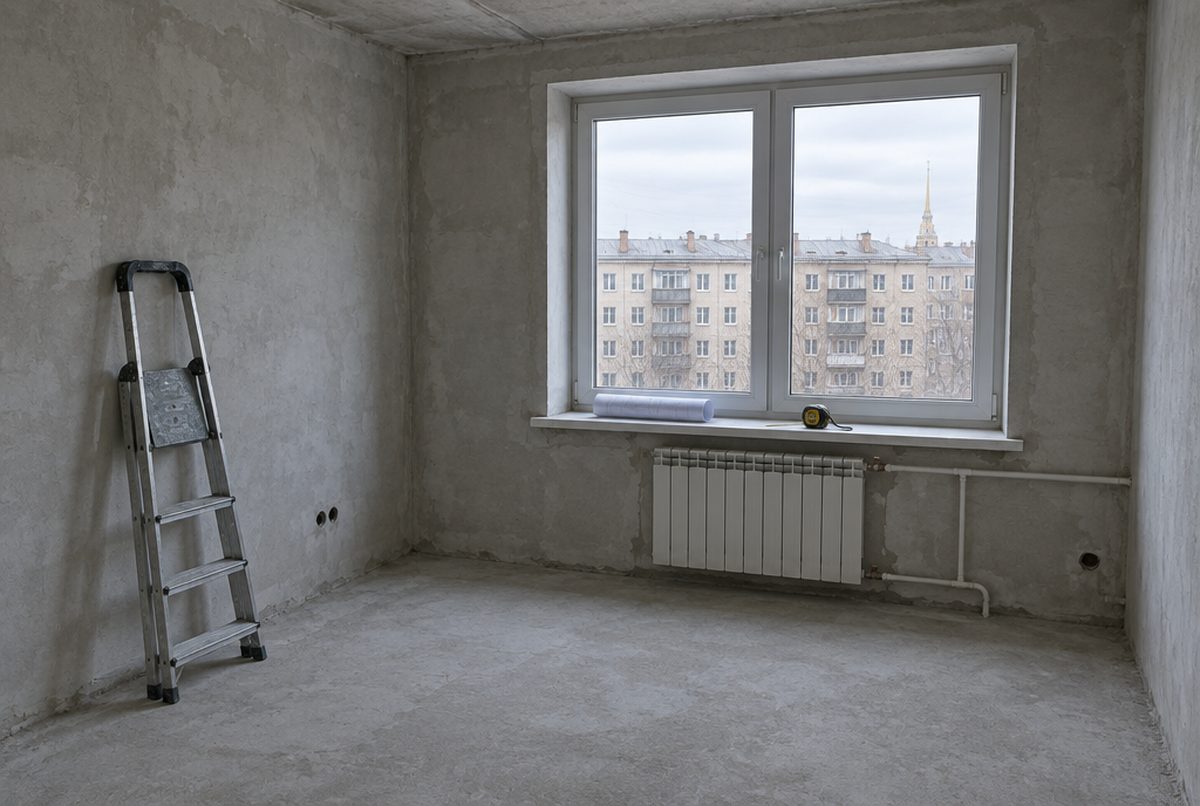

Пустая комната с голыми стенами в начале ремонта
Точка, с которой всё начинается. На этом этапе решения стоят дёшево, через месяц те же решения будут стоить демонтажа.

Шаг 0. Понять, какой это ремонт

Прежде чем считать деньги, честно ответьте себе на один вопрос: вы делаете ремонт, чтобы жить в этой квартире годами, чтобы сдавать её или чтобы продать. Три разных ответа дают три разных бюджета и три разных набора решений, и путать их — самая дорогая ошибка на старте.

Для себя. Имеет смысл вкладываться в то, что менять тяжело: электрику, сантехнику, выравнивание, окна. Отделку потом можно обновить, проводку — нет.

Под сдачу. Главные критерии — износостойкость и ремонтопригодность. Материал, который моется и у которого можно заменить один участок, выигрывает у красивого, но хрупкого.

Под продажу. Вкладывать много смысла нет, но и совсем без отделки квартира теряет в цене. Работают светлые нейтральные поверхности и отсутствие явных дефектов.

Шаг 1. Замер и план, а не дизайн

Первое действие — не выбор плитки в интернете, а рулетка. Нужен план с реальными размерами: длины стен, высота потолка, ширина и высота проёмов, расположение окон, стояков, вентканалов и несущих стен.

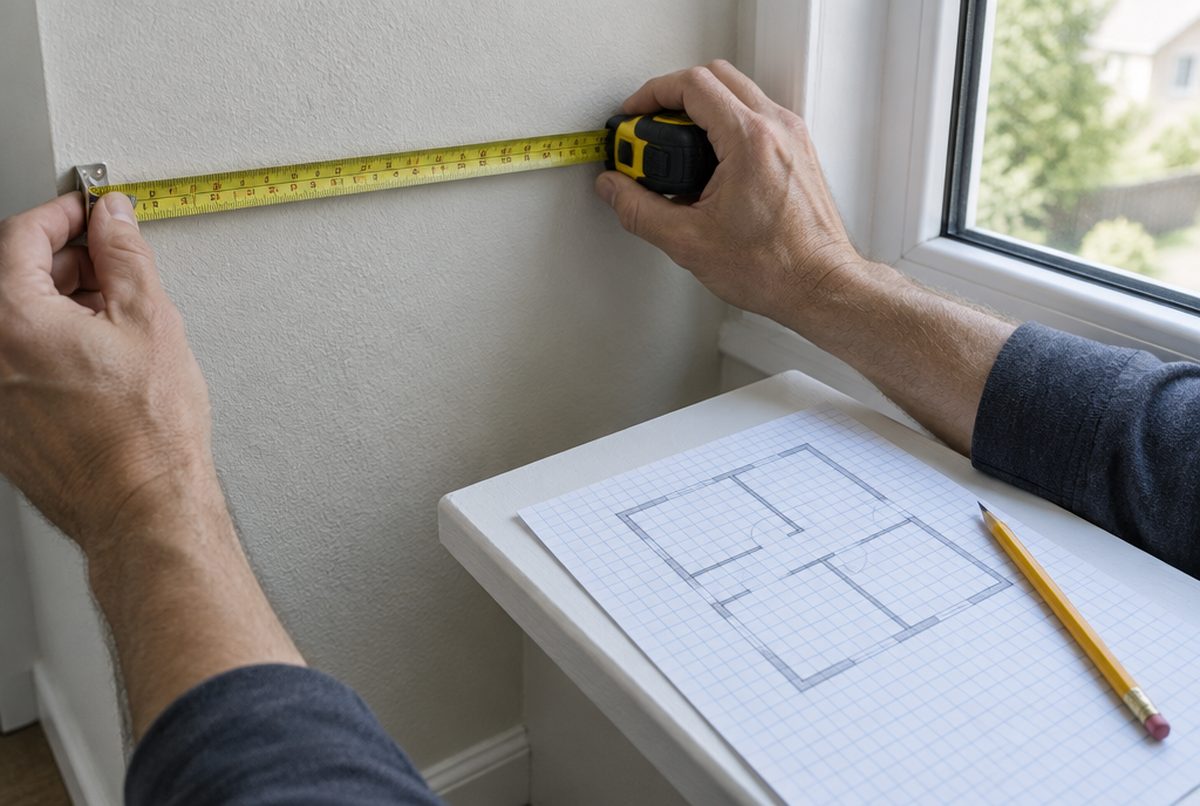

Замер стены рулеткой и план квартиры на миллиметровке
План с реальными размерами — первое, что нужно. Дизайн можно выбрать позже, размеры не изменятся.

Именно на этом плане потом считается всё: сколько листов, сколько метров плинтуса, сколько погонных метров профиля. Ошибка в замере на этапе плана стоит копейки, ошибка в закупке — уже денег.

Дизайн-проект — вещь полезная, но он вторичен по отношению к замеру и к пониманию, что несущее, а что нет.

Шаг 2. Демонтаж

Снимается всё, что точно уйдёт: старая отделка, сантехника, встроенная мебель, при необходимости перегородки. Сразу считайте вывоз мусора — это отдельная статья расходов, которую почти всегда забывают на старте.

Важно: перепланировка согласуется до работ, а не после. Снос несущей стены без проекта — это не экономия, а проблема при любой последующей сделке с квартирой.

Шаг 3. Черновые работы и коммуникации

Самый неблагодарный этап: денег уходит много, а видимого результата почти нет. Именно здесь закладывается всё, что потом будет мучить или радовать годами.

Где теряют деньги. На этом этапе меняют решение о расстановке мебели, и приходится переносить розетки. Продумайте, где будет стоять кровать, диван, телевизор и стиральная машина, до того как закроют штробы.

Шаг 4. Окна, двери, потолок

Окна ставятся до финишной отделки — монтаж всегда связан с пылью и подрезкой откосов. Дверные коробки тоже: под них подгоняется отделка стен, а не наоборот.

Потолок делается раньше стен, если он натяжной или подвесной: крепёж идёт в стену, и следы от него должна закрывать отделка.

Шаг 5. Отделка стен

Предпоследний шаг — и тот, который люди почему-то планируют первым. К этому моменту стены выровнены, коммуникации спрятаны, проёмы на месте.

Здесь выбор материала наконец имеет смысл, потому что он больше ни на что не влияет: краска, обои, штукатурка, плитка, панели. Развёрнутое сравнение со сроками и ценами — в отдельном разборе чем отделать стены.

Гостиная после ремонта с панелями на акцентной стене
К этапу отделки всё сложное уже позади. Здесь решается только то, как это будет выглядеть.

Один практический момент про сроки, потому что он меняет планирование. Мокрые процессы требуют пауз на высыхание: штукатурка, шпаклёвка, покраска в несколько слоёв. Листовые материалы ставятся за день-два и сохнуть не должны. Если ремонт идёт в квартире, где надо жить, это иногда решающий аргумент.

Шаг 6. Пол, плинтус, чистовая

Пол кладётся после стен — иначе его затаптывают и пачкают. Плинтус идёт последним и закрывает стык. Затем розетки, светильники, двери, сантехника.

Уборка строительной пыли — отдельная работа, которую тоже стоит заложить в бюджет и в срок.

Сколько это занимает по времени

Ориентиры для двухкомнатной квартиры около сорока квадратов, без перепланировки. Сроки считаются в рабочих днях и сильно зависят от того, сколько людей работает.

ЭтапРабочих днейЧто может затянуть
Замер, план, согласование3–7Согласование перепланировки — недели
Демонтаж и вывоз2–4Объём мусора, отсутствие лифта
Электрика и сантехника5–10Изменение решений по мебели
Выравнивание, стяжка5–14Сушка мокрых процессов
Окна, двери, потолок3–6Сроки поставки
Отделка стен2–10Мокрые процессы дольше листовых
Пол и чистовая4–8Ожидание поставки напольного покрытия

Итого выходит примерно полтора–два месяца при нормальном темпе и без сюрпризов. Сюрпризы бывают почти всегда, поэтому закладывайте запас недели в две.

Пять мест, где чаще всего теряют деньги

Начали с покупки материалов. Купили плитку, потом поменяли планировку — плитка не подошла по количеству или по раскладке.

Не заложили вывоз мусора. Пара контейнеров на старте — это реальные деньги, а не мелочь.

Забыли про вентиляцию. Поставили герметичные окна, вытяжку не тронули, через год получили конденсат и плесень. Подробнее — почему появляется плесень на стенах.

Выравнивали стены там, где не нужно. Под некоторые материалы требуется идеальная плоскость, под другие достаточно ровного основания без перепадов. Это решается до закупки штукатурки.

Не оставили запас материала. Докупать из другой партии — значит получить разницу в тоне. Запас в 5–10 % дешевле, чем переделка стены.

Частые вопросы

С чего начать ремонт, если совсем нет опыта?

С замера и плана на бумаге. Это бесплатно, занимает вечер и сразу проясняет масштаб. Дальше — решить, что делаете сами, а что отдаёте, и только потом считать бюджет. Выбор материалов идёт после, а не до.

Что делать в первую очередь: пол или стены?

Черновые работы по полу — стяжку — делают до отделки стен. А чистовое покрытие пола кладут уже после стен, иначе его придётся укрывать и всё равно затаптывать. Плинтус ставится самым последним и закрывает стык.

Нужен ли дизайн-проект или можно без него?

Без него можно, если планировка не меняется и вкус позволяет. Но замер и план с размерами нужны в любом случае — это не дизайн, это исходные данные. Проект окупается там, где много встроенной мебели или сложный свет.

Сколько закладывать сверх сметы?

Практика говорит о 15–20 % запаса. Вскрытые стены почти всегда приносят неожиданности: старая проводка, сгнившая труба, кривизна больше ожидаемой. Смета без запаса — это не смета, а пожелание.

Можно ли делать ремонт по комнатам, а не всю квартиру сразу?

Можно, и многие так живут. Минус в том, что общие работы — электрика, стояки, вентиляция — придётся делить на части, а это дороже и дольше. Комнату за комнатой выгодно делать, когда черновые работы уже сделаны везде.

Рассчитать проект Написать в Telegram +7 931 242 52 53 · MAX →

Читайте также

С чего начать ремонт во вторичкеС чего начать ремонт в ваннойРемонт своими руками: что делать самому, а что нетЧем отделать стены: варианты, цены и минусыОтделка стен за один день: как работают листовые панели

Купить бамбуковые панели в Санкт-Петербурге

БАМБУРИЯ — эксклюзивный представитель завода Декоплитер в Санкт-Петербурге и Ленинградской области. 150+ декоров в наличии, любой декор под заказ до 10 дней, монтаж за 1–2 дня. Шоурум: ТЦ «Кубатура», ул. Фучика, 9, 3 этаж, ежедневно 10:00–22:00.

Смотреть декоры+7 931 242 52 53
Кто писал
Материал подготовила команда БАМБУРИИ: мы продаём бамбуковые панели и монтируем их сами, поэтому в статьях только то, что проверено на объектах и в шоуруме.
